Gemini no Google Workspace: como reduzir o tempo de criação de propostas comerciais usando IA

Testei o Gemini no Google Documentos e Planilhas para criar uma proposta comercial, um orçamento e um cronograma. Veja o resultado e quanto tempo foi economizado.

0 comentários
Gemini no Google Workspace

Criar uma proposta comercial costuma ser uma daquelas tarefas que parecem simples até o trabalho começar. É preciso organizar as informações do briefing, definir o escopo, estimar as horas, calcular o investimento, montar um cronograma e transformar tudo isso em um documento claro para o cliente. Para um freelancer ou uma pequena agência, são horas dedicadas à pré-venda. Um trabalho importante, mas que ainda não está sendo remunerado.

O Gemini no Google Workspace promete encurtar esse caminho ao levar a inteligência artificial para dentro das ferramentas que muitas empresas já usam. Em vez de alternar entre um chatbot, um editor de texto e uma planilha, você pode pedir ajuda à IA diretamente no Google Documentos e no Google Planilhas. A ideia é boa, mas faltava responder à pergunta mais importante: essa integração realmente deixa uma proposta pronta mais rápido ou apenas produz um rascunho que dá trabalho para corrigir?

Para descobrir, simulei um projeto completo: a criação de um site em WordPress para uma clínica odontológica fictícia. Comecei com informações de briefing, criei a proposta no Google Documentos, montei o escopo e o orçamento no Planilhas, testei a adaptação ao estilo de escrita de um documento real e, por fim, pedi ao Gemini que transferisse os dados da planilha para a proposta.

O resultado foi um ganho de produtividade considerável. Um trabalho que normalmente exigiria ao menos 4 horas de dedicação, foi feito em menos da metade deste tempo. Neste review, vou mostrar onde a ferramenta realmente economizou tempo, os desafios que encontrei e em que situações seu uso faz mais sentido.

O que é o Gemini no Google Workspace?

O Gemini é o assistente de inteligência artificial do Google integrado aos aplicativos do Workspace. No Google Docs, ele pode criar um rascunho, resumir conteúdo, reescrever trechos, ajustar o tom e usar arquivos do Drive como referência. No Google Planilhas, pode gerar tabelas, fórmulas, análises, gráficos e executar algumas alterações por comandos escritos em linguagem natural.

O Gemini está integrado aos principais apps do Google Workspace, como o Planilhas
O Gemini está integrado aos principais apps do Google Workspace, como o Planilhas

Na prática, isso significa que você descreve o que precisa como explicaria a tarefa a outra pessoa. Não é necessário conhecer uma fórmula para pedir uma estimativa de custos nem começar uma proposta diante de uma página vazia. O recurso fica disponível dentro do próprio documento ou da planilha, em um painel lateral ou inferior, e os resultados podem ser refinados por novos comandos.

A principal vantagem não é apenas ter acesso a uma IA generativa. Ferramentas desse tipo já existem há alguns anos. O grande diferencial é poder trabalhar com o contexto dos arquivos do Google Drive e aplicar o resultado no mesmo ambiente em que a equipe edita, comenta e compartilha o material. Em um fluxo comercial, essa proximidade reduz cópias, colagens e mudanças de ferramenta.

Para este teste, usei uma conta do Google Workspace Business Standard, com a interface em português do Brasil e a versão mais recente do Chrome. Nesse plano, o Gemini aparece no Google Docs, no Planilhas e em outros aplicativos.

Como foi realizado o teste

Em vez de experimentar comandos isolados, montei um cenário que reproduz uma tarefa comum para freelancers, desenvolvedores e agências digitais. Uma clínica odontológica precisava de uma proposta para um site institucional em WordPress. O material deveria incluir escopo técnico, entregáveis, prazo, investimento, condições comerciais e um orçamento detalhado em planilha.

A empresa, o cliente e os valores utilizados são fictícios. Isso elimina riscos comerciais e permite testar a ferramenta com liberdade, mas também impõe uma limitação: em uma negociação real, o briefing costuma chegar incompleto, o cliente demora a confirmar informações e o escopo muda durante o processo. Portanto, o experimento mede principalmente o tempo de produção dos arquivos, não o tempo total entre o primeiro contato e o envio da proposta.

O fluxo foi dividido em etapas:

  • Gerar o primeiro rascunho da proposta a partir das informações disponíveis;
  • Revisar o escopo e confirmar as informações;
  • Testar a adaptação de um trecho ao estilo de escrita do documento;
  • Criar no Planilhas um orçamento com fases, horas, custos e cronograma;
  • Usar os dados da planilha para atualizar a proposta;
  • Medir o tempo total e a quantidade de intervenções humanas.

Essa abordagem é importante porque uma resposta rápida não significa necessariamente um trabalho concluído. Por isso, ao longo do artigo, separo a velocidade de geração do tempo necessário para chegar a uma versão que eu consideraria pronta para ser enviada ao cliente.

Criando o primeiro rascunho da proposta no Google Docs

O primeiro ganho aparece antes mesmo de analisar a qualidade do texto: o Gemini elimina a dificuldade da página em branco. A partir das informações do projeto, ele organizou uma proposta com seções comerciais e técnicas, criando uma base que poderia ser revisada no próprio Google Docs. Em aproximadamente um minuto, já havia um documento estruturado.

Essa primeira versão era útil porque transformava dados dispersos em uma sequência lógica. Em vez de decidir do zero como apresentar o projeto, eu pude concentrar a atenção no que realmente importava: verificar se o escopo estava correto, se os compromissos eram realistas e se a linguagem combinava com a empresa.

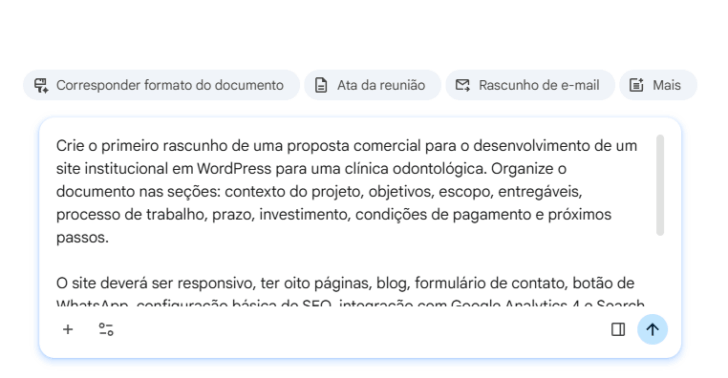

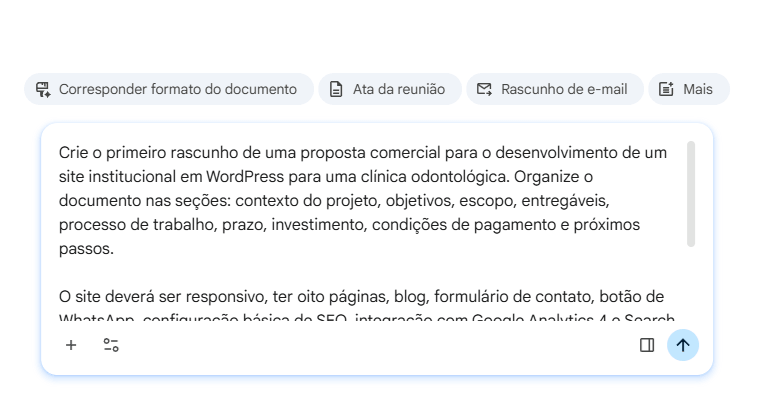

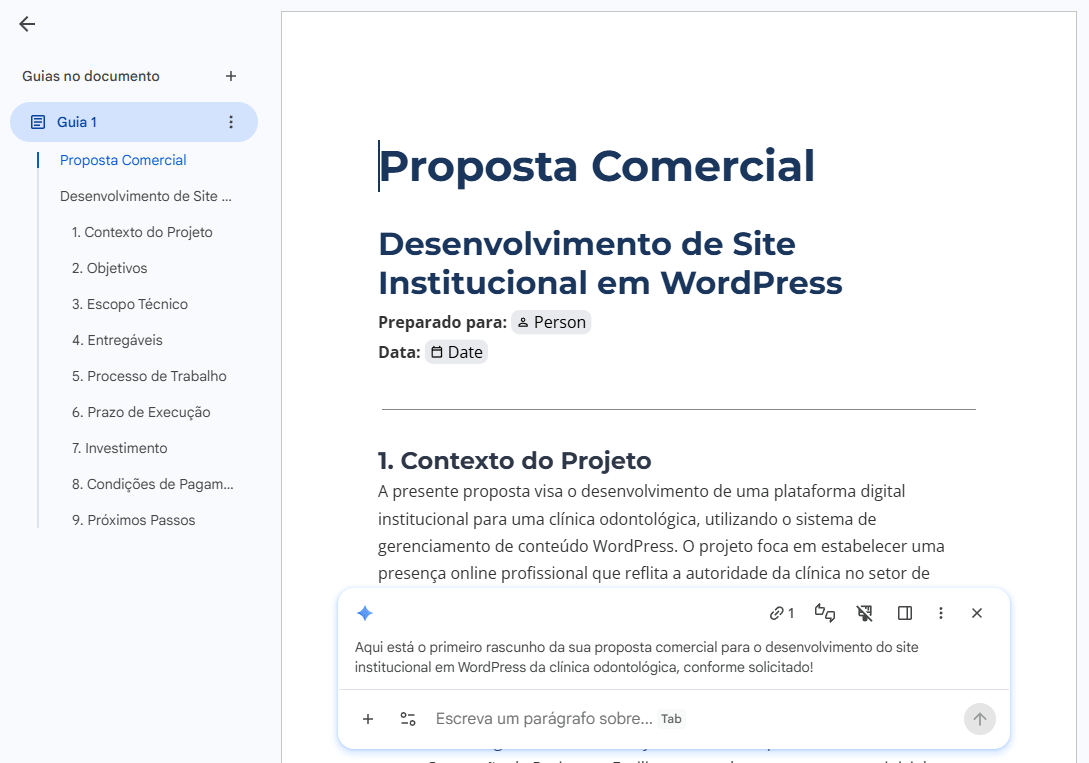

Prompt inicial para a criação de uma proposta comercial do zero
Prompt inicial para a criação de uma proposta comercial do zero

Entre as revisões, foi necessário limitar o escopo, preservar pontos que ainda dependiam de definição e remover a publicação do site como uma entrega confirmada, pois este passo depende de outros fatores, como acesso à hospedagem, ao domínio, e outras responsabilidades que podem depender do cliente ou de terceiros.

A criação do texto inicial levou cerca de um minuto
A criação do texto inicial levou cerca de um minuto

A IA escreve rápido, mas a revisão humana é fundamental

No teste inicial, o Gemini demonstrou ótima capacidade para redigir textos e organizar as seções da proposta. Ainda assim, uma revisão minuciosa se faz necessária, já que o Gemini pode não conhecer todos os detalhes e peculiaridades do seu negócio.

Também percebi que uma instrução geral como “revise o escopo” não é suficiente quando existem restrições importantes. Foi necessário apontar com clareza o que deveria ser removido, o que precisava continuar como pendência e quais seções não poderiam ser alteradas. Quanto mais comercial ou contratual for o documento, mais específica deve ser a revisão.

Ainda assim, não considero essa necessidade de intervenção um problema. O valor do Gemini está em produzir uma base organizada rapidamente. A validação do escopo continua sendo responsabilidade de quem conhece o projeto. É o mesmo princípio de revisar um orçamento preparado por outra pessoa: a apresentação pode estar boa, mas a decisão sobre o que será entregue não deve ser delegada.

O teste do recurso de combinar estilo de escrita

Um dos recursos mais interessantes do Gemini no Google Docs é a adaptação do texto ao estilo do documento. Na minha interface, a opção utilizada durante o teste apareceu como “Combinar estilo de escrita”. O objetivo é reduzir aquele tom genérico facilmente associado a textos produzidos por IA e aproximar a redação da linguagem já usada pela empresa.

Para testar o recurso com a máxima fidelidade, usei uma proposta real da minha empresa, cujo estilo já era consistente, e inseri dois parágrafos com estilo de escrita destoantes. Algo que poderia acontecer no dia a dia, especialmente quando mais de uma pessoa está trabalhando no mesmo documento.

Selecionei então os dois parágrafos que estavam com estilo diferente do restante do documento e solicitei ao Gemini que combinasse o texto com o estilo de escrita da proposta existente. O Gemini removeu as expressões coloquiais, ajustou os trechos que se referiam ao cliente como “você” e aproximou o conteúdo da linguagem formal, técnica e impessoal da proposta. A formatação de texto foi preservada e a hierarquia do documento permaneceu intacta.

A reescrita levou menos de dez segundos e foi bem interessante como demonstração do recurso.

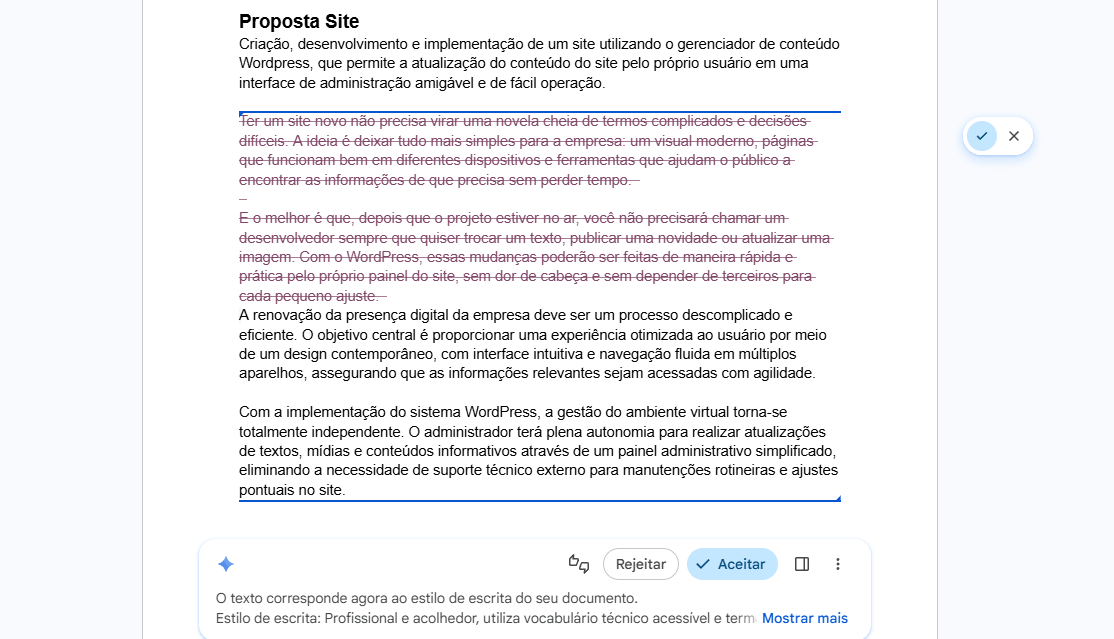

Teste de correspondência de estilo, exibindo o texto antes de depois dos ajustes sugeridos pelo Gemini integrado ao Google Workspace
Teste de correspondência de estilo, exibindo o texto antes de depois dos ajustes sugeridos pelo Gemini integrado ao Google Workspace

Minha impressão é que a função funciona melhor quando recebe uma referência clara e um trecho bem delimitado. Ela não “aprende” magicamente a voz da empresa, mas consegue identificar padrões de formalidade, vocabulário e construção de frases. Para adaptar propostas anteriores a novos clientes, pode ser um recurso muito útil.

Criando escopo, orçamento e cronograma no Google Planilhas

Depois de estruturar a proposta, passei para o Google Planilhas. Pedi uma planilha de escopo e orçamento para o mesmo projeto, com fases, tarefas, entregáveis, dependências, responsáveis, estimativa de horas, valor por hora, custos, datas e status.

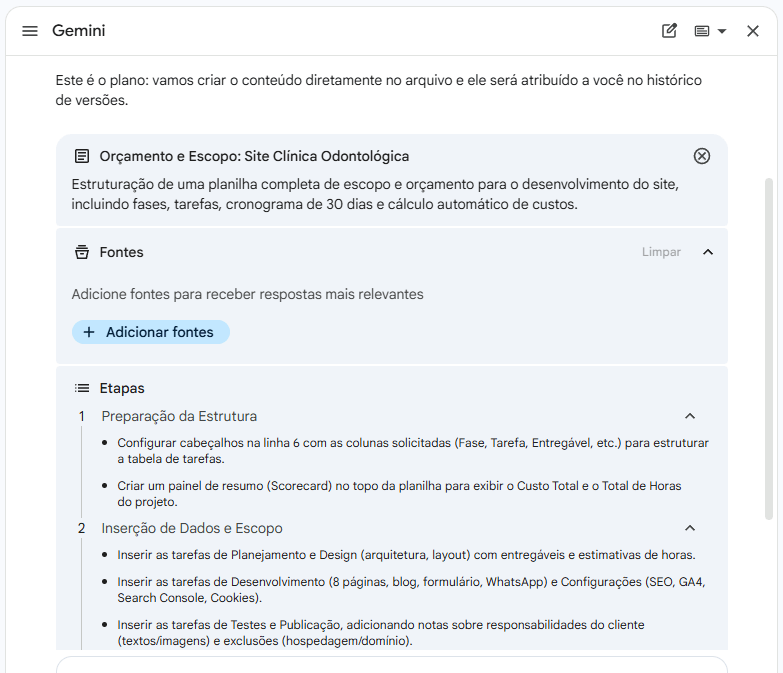

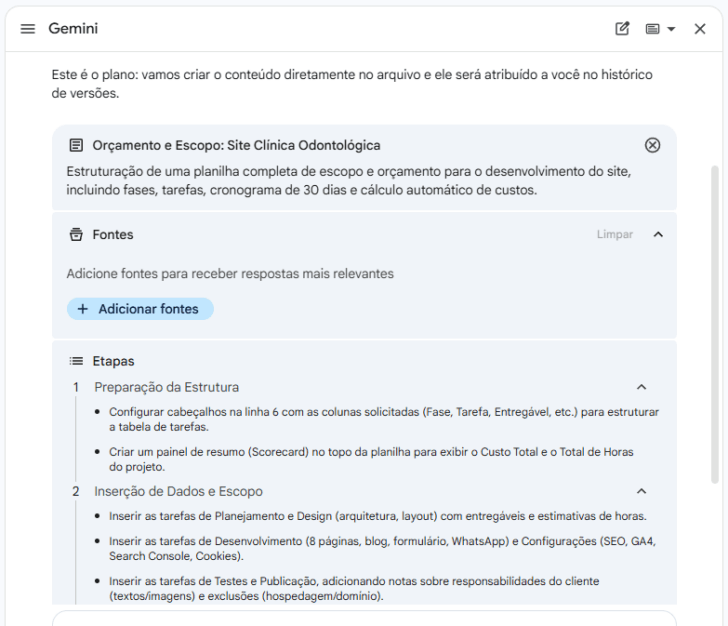

Plano de implementação da planilha, gerado pelo Gemini diretamente no Google Planilhas
Plano de implementação da planilha, gerado pelo Gemini diretamente no Google Planilhas

A primeira versão utilizável ficou pronta em cerca de um minuto e meio. O Gemini criou um painel com o custo total e a quantidade de horas, organizou as tarefas por fases, distribuiu datas e aplicou formatação de moeda, cabeçalhos e menus suspensos. O resultado parecia uma planilha criada para uso real, não apenas uma tabela de exemplo colada em algumas células.

No orçamento gerado, o projeto somava 74 horas a R$ 180 por hora, chegando a R$ 13.320. Os valores visíveis estavam coerentes e as tarefas sem horas apresentavam custo zero. Também foram incluídas linhas relacionadas às responsabilidades do cliente, algo útil para deixar claro que textos, imagens, hospedagem ou domínio podem depender de informações externas.

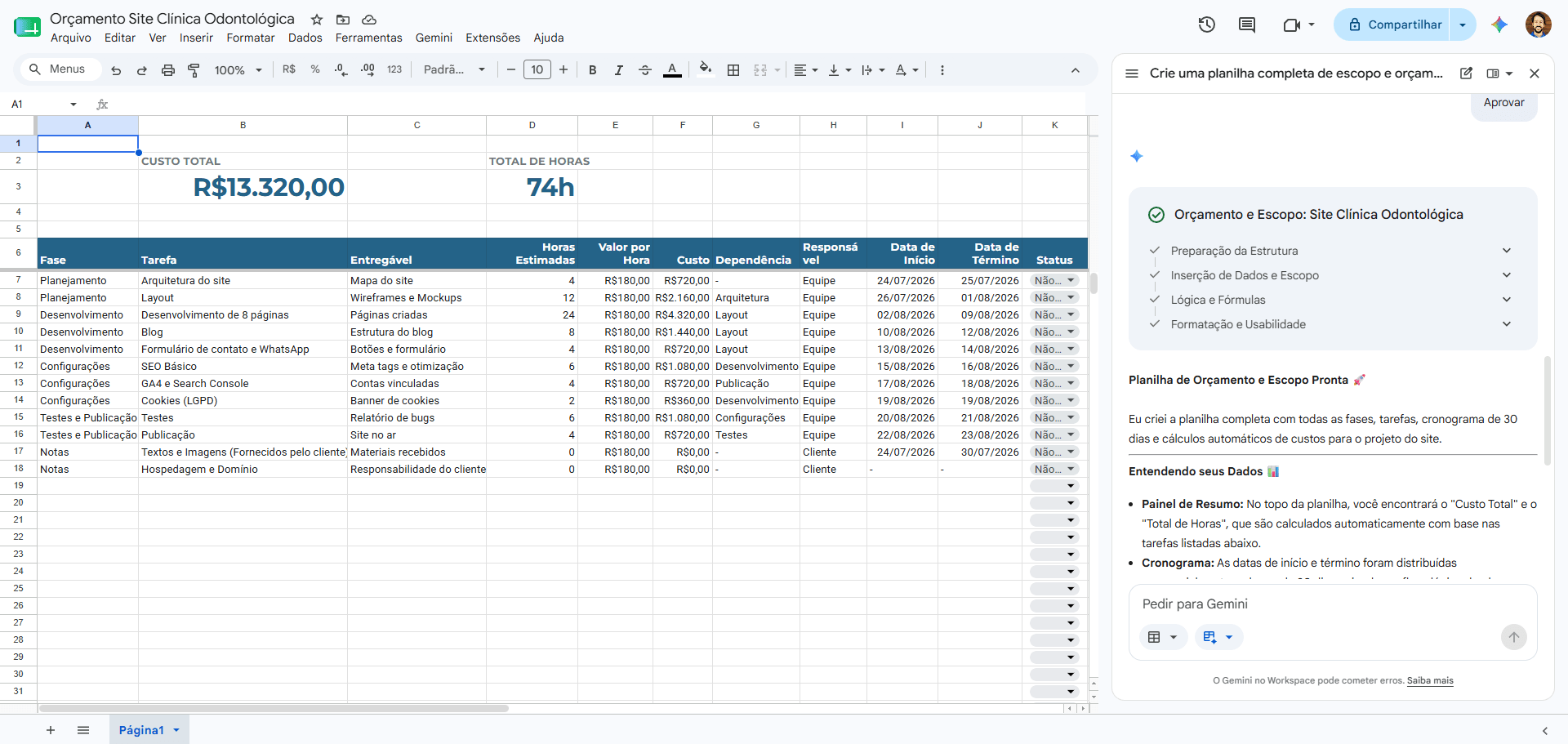

Planilha para cálculo de orçamento gerada inteiramente pelo Gemini no Google Workspace
Planilha para cálculo de orçamento gerada inteiramente pelo Gemini no Google Workspace

Refinamento da planilha após a geração inicial

Apesar do bom acabamento, notei que uma parte do conteúdo foi definida pela IA. As escolhas eram plausíveis, mas não haviam sido validadas por um profissional responsável pelo projeto. Esse é um ponto interessante: o Gemini consegue organizar com detalhes a precificação, mas não substitui a experiência de quem conhece a equipe e os processos da empresa.

Em um segundo momento, pedi a inclusão do status “Aguardando Cliente”, uma visualização simples do cronograma e a revisão das fórmulas, sem alterar horas ou valores. A mudança levou cerca de vinte segundos. A nova opção foi adicionada ao menu e o Gemini criou uma aba com o início e o fim de cada fase.

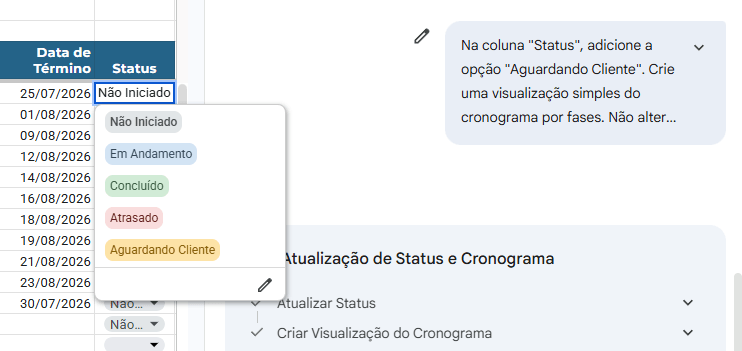

Prompt para inserção de opções na coluna de status
Prompt para inserção de opções na coluna de status

Uma nova aba com uma visualização simples das etapas do projeto, em formato de tabela, foi criada. Não fiquei satisfeito com essa versão, então solicitei ao Gemini para criar um gráfico para facilitar a visualização das etapas. Pedi que ele criasse um gráfico de Gantt ou uma linha do tempo. O resultado ficou bem mais interessante e certamente poderia ser enviado para o cliente dentro da proposta.

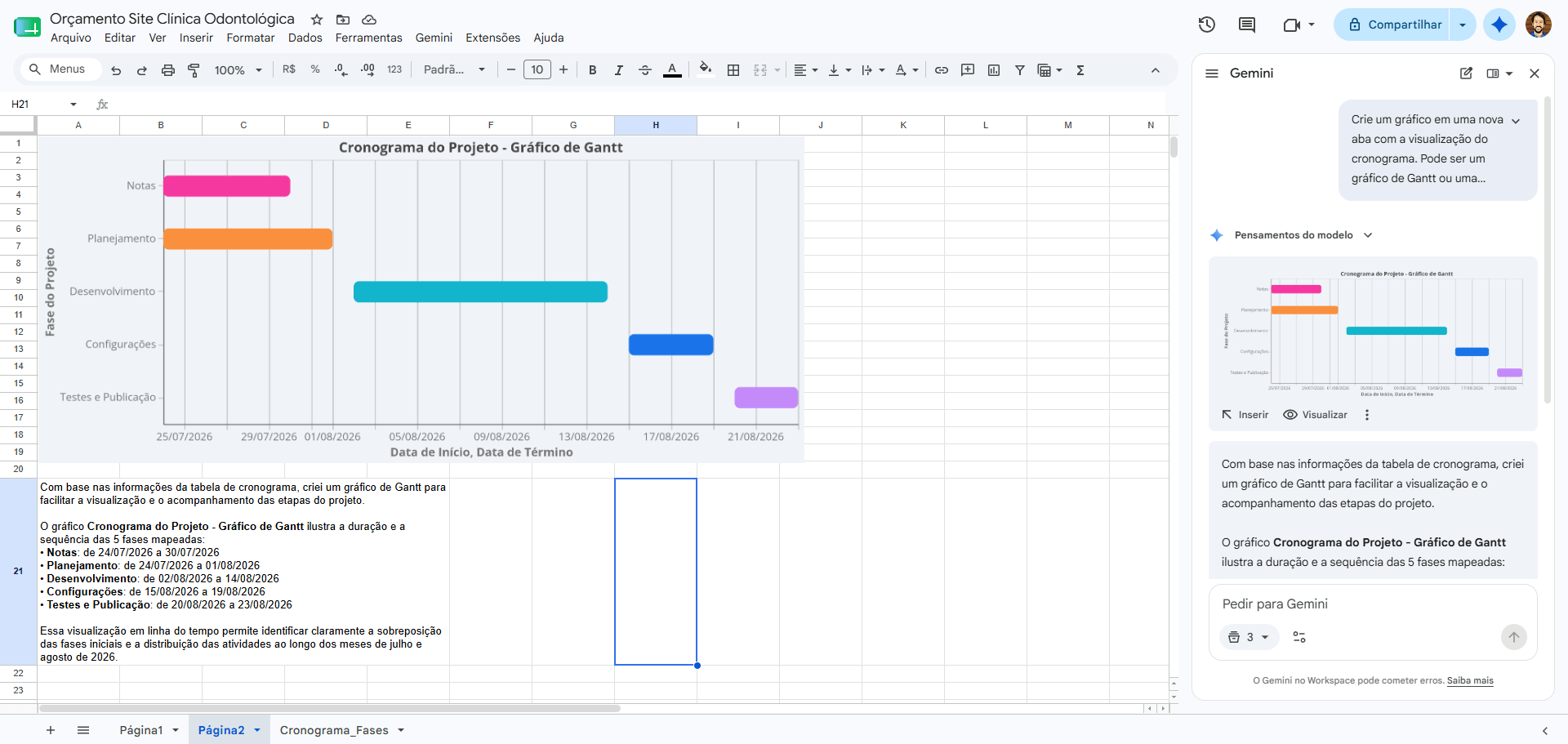

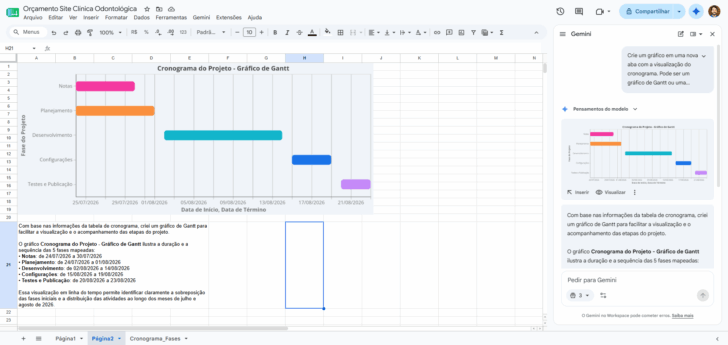

O Gemini gerou um cronograma do projeto usando um gráfico de Gantt
O Gemini gerou um cronograma do projeto usando um gráfico de Gantt

Considerando todas as interações e pequenas correções, foram necessários aproximadamente dez minutos para chegar à primeira planilha que eu realmente usaria como base. Esse tempo é bem inferior ao que seria necessário para criar a mesma planilha do zero, sem intervenção da IA.

Ajustes e refinamentos são normais e também seriam feitos em uma situação sem o uso dessa tecnologia. Portanto, considerei o teste um sucesso, pois a planilha base ficou pronta com rapidez, com coerência e demandou apenas alguns refinamentos para eu considerá-la suficientemente boa para ser incorporada na proposta final.

Integração entre o Google Planilhas e o Google Documentos

A etapa seguinte avaliou um dos pontos mais importantes da integração: usar informações da planilha para atualizar a proposta. Pedi ao Gemini que identificasse investimento, horas, prazo e escopo no orçamento e apresentasse um plano de edição antes de alterar o documento.

No Google Documentos, adicionei a planilha como fonte e solicitei a inserção de alguns dados da planilha na proposta comercial
No Google Documentos, adicionei a planilha como fonte e solicitei a inserção de alguns dados da planilha na proposta comercial

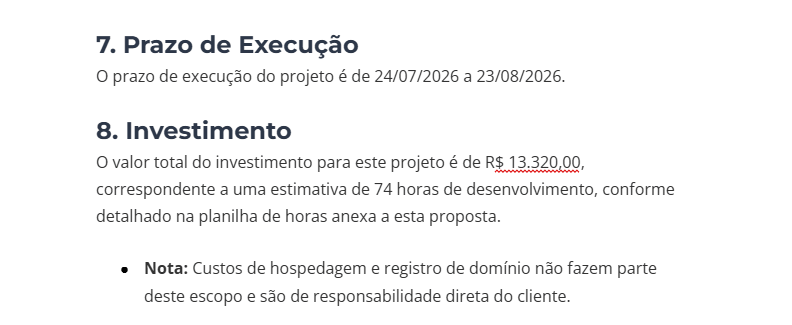

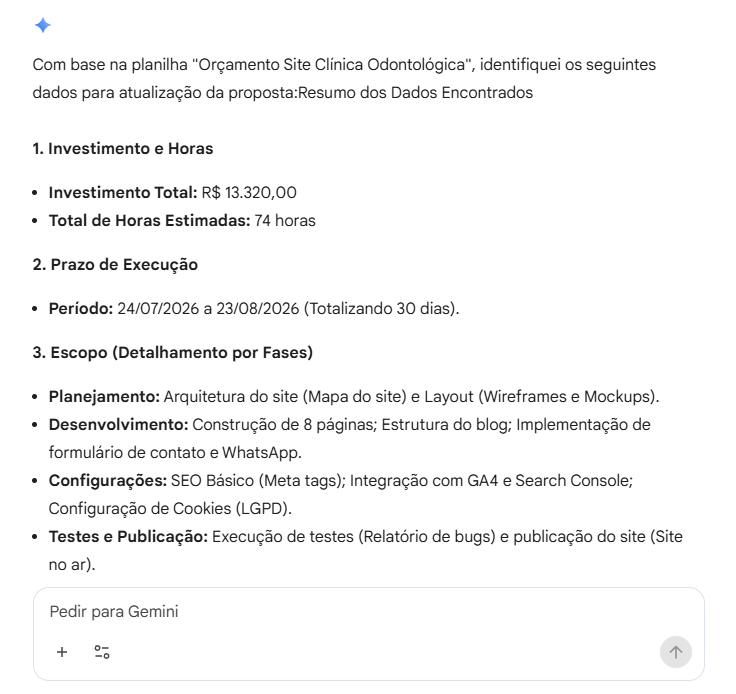

O Gemini no Google Workspace encontrou corretamente o investimento de R$ 13.320, as 74 horas estimadas, o período do cronograma e as principais fases. Também explicou quais seções pretendia atualizar e, acertadamente, pediu autorização antes de prosseguir. Esse comportamento tornou a operação mais segura, porque permitiu revisar o plano antes da alteração.

Plano de implementação dos dados da planilha no documento, criado pelo Gemini
Plano de implementação dos dados da planilha no documento, criado pelo Gemini

A atualização levou cerca de trinta segundos. Valores, horas e datas foram transferidos corretamente, as condições de pagamento permaneceram intactas e a referência à planilha foi preservada. A seção de investimento ficou clara ao relacionar o total de R$ 13.320 à estimativa de 74 horas.

O documento com a proposta foi atualizado com base nas informações da planilha
O documento com a proposta foi atualizado com base nas informações da planilha

A integração entre Documentos e Planilhas é muito boa e tem potencial para eliminar uma boa parte do trabalho repetitivo. No entanto, pode ser interessante pedir primeiro um resumo das mudanças, como fiz no teste, para se certificar de que todas as informações que vão entrar no documento são válidas no contexto da proposta que está sendo redigida.

Quanto tempo o Gemini realmente economizou?

Se considerarmos apenas a geração, os números impressionam: o primeiro rascunho surgiu em cerca de um minuto, a adaptação do estilo demorou menos de dez segundos, a planilha inicial foi criada em aproximadamente um minuto e meio e a integração final levou cerca de trinta segundos. Mas esses tempos não representam o trabalho completo.

A primeira planilha utilizável exigiu cerca de dez minutos quando incluí as interações e revisões. Uma versão da proposta que poderia ser enviada foi alcançada em aproximadamente trinta minutos, após alguns ajustes (o que é bem pouco tempo se compararmos com a criação de uma planilha sem nenhum conteúdo). Além disso, no processo inteiro, estimei apenas duas intervenções manuais na planilha e oito no documento.

Somando preparação, leitura das respostas, conferência e correções, a simulação consumiu aproximadamente duas horas. Pela minha experiência, uma proposta com esse nível de detalhamento levaria entre quatro a cinco horas se fosse preparada do zero. Portanto, o ganho de tempo não é nada irrelevante.

Posso dizer que o Gemini reduziu o tempo de trabalho pelo menos pela metade. O ganho veio principalmente da estruturação inicial, da organização da planilha, dos cálculos e da transferência de informações. A revisão humana continua sendo um ponto importante, independente da tecnologia utilizada.

Também é necessário separar tempo de produção e tempo de ciclo. Em um projeto real, o Gemini pode preparar um rascunho em minutos, mas não consegue obrigar o cliente a devolver o briefing, confirmar o número de páginas ou aprovar um orçamento. Uma proposta pode exigir poucas horas de trabalho efetivo e ainda levar dias para ser concluída por depender dessas interações humanas.

Principais vantagens da experiência com o Gemini no Google Workspace

1. Redução do tempo até a primeira versão

O Gemini é especialmente eficiente para transformar informações soltas em um documento organizado. Isso elimina boa parte do trabalho mecânico de criar seções, distribuir conteúdo e formatar uma base inicial.

2. Trabalho dentro das ferramentas já usadas pela empresa

A integração com Documentos, Planilhas e Drive evita que o usuário precise transportar o conteúdo manualmente entre diferentes serviços. A equipe continua usando comentários, histórico de versões e compartilhamento do Google Workspace.

3. Criação de planilhas com um bom nível de acabamento

A planilha do teste recebeu painel com o cronograma, formatação, menus de status, tarefas e cálculo de custos e datas. Mesmo exigindo validação, ficou muito mais próxima de um arquivo utilizável do que uma simples resposta em texto.

4. Ajuda na adaptação de modelos existentes

O teste de adequação de estilo mostrou que uma proposta anterior pode servir como referência para aproximar novos trechos da linguagem da empresa. Para quem já possui bons modelos, esse uso tende a ser mais valioso do que gerar tudo do zero.

5. Facilidade de revisões por comandos (prompts)

Adicionar um status, reorganizar uma seção ou transferir totais pode ser feito por instruções simples. O usuário continua precisando revisar, mas deixa de executar manualmente várias alterações repetitivas.

Boas práticas para obter resultados melhores

O teste deixou algumas práticas que eu adotaria em um fluxo real:

  • Comece com um bom briefing, que separe fatos confirmados, pendências e sugestões;
  • Peça ao Gemini para marcar informações ausentes em vez de completá-las;
  • Divida a criação em etapas menores: estrutura, escopo, valores, linguagem e revisão;
  • Antes de uma edição ampla, solicite um plano das mudanças e aprove somente o que estiver de acordo com o projeto;
  • Use textos e propostas anteriores como referência de estilo;
  • Mantenha o histórico de versões para poder comparar e recuperar conteúdo removido;
  • Faça uma revisão final sem o auxílio da IA, lendo o documento como se você fosse o cliente.

Eu também evitaria concentrar tudo em um único prompt gigantesco. Comandos menores deixam claro o objetivo de cada etapa e facilitam identificar se algo foi alterado indevidamente.

Quanto custa usar o Gemini no Google Workspace?

O plano Business Starter já permite o uso básico do Gemini (Gmail e chat). No entanto, para usar os mesmos recursos que foram empregados nos testes, é necessário assinar o plano Google Workspace Business Standard ou superior. Este plano custa R$ 81,80 mensais por usuário no compromisso anual ou R$ 98 por usuário no plano flexível.

Quer contratar o Google Workspace com desconto? Pegue aqui um cupom com 15% de desconto por 3 meses.

O Standard também inclui 2 TB de armazenamento por usuário, e-mail profissional, recursos ampliados do Google Meet e outras ferramentas do Workspace. Portanto, o custo-benefício não deve ser calculado apenas pelo acesso ao Gemini. Para uma empresa que já precisa de e-mail, armazenamento e colaboração, a IA passa a integrar um pacote mais amplo.

Afinal, vale a pena usar o Gemini no Google Workspace para criar propostas comerciais?

Sim, especialmente para freelancers, consultores, desenvolvedores e pequenas agências que já trabalham no Google Workspace e gastam horas transformando briefings em propostas comerciais. O Gemini reduziu de forma considerável o trabalho mecânico que existe antes dela.

No teste, um processo que normalmente consumiria entre quatro e cinco horas foi concluído em aproximadamente duas horas. O primeiro rascunho apareceu quase imediatamente, a planilha ganhou uma estrutura profissional e os dados puderam ser transportados entre Planilhas e Documentos. Para uma simulação com arquivos criados do zero, o ganho foi significativo.

A ferramenta faz ainda mais sentido em empresas que já possuem boas propostas como modelo. Nesse cenário, o profissional pode partir de uma estrutura validada, adaptar o conteúdo ao novo cliente e usar a combinação de estilo para manter uma linguagem consistente. O tempo economizado tende a ser maior do que em uma criação totalmente nova.

Se você quer experimentar esse tipo de fluxo no dia a dia da sua empresa, conheça os planos do Google Workspace com Gemini e verifique qual opção atende às suas necessidades.
